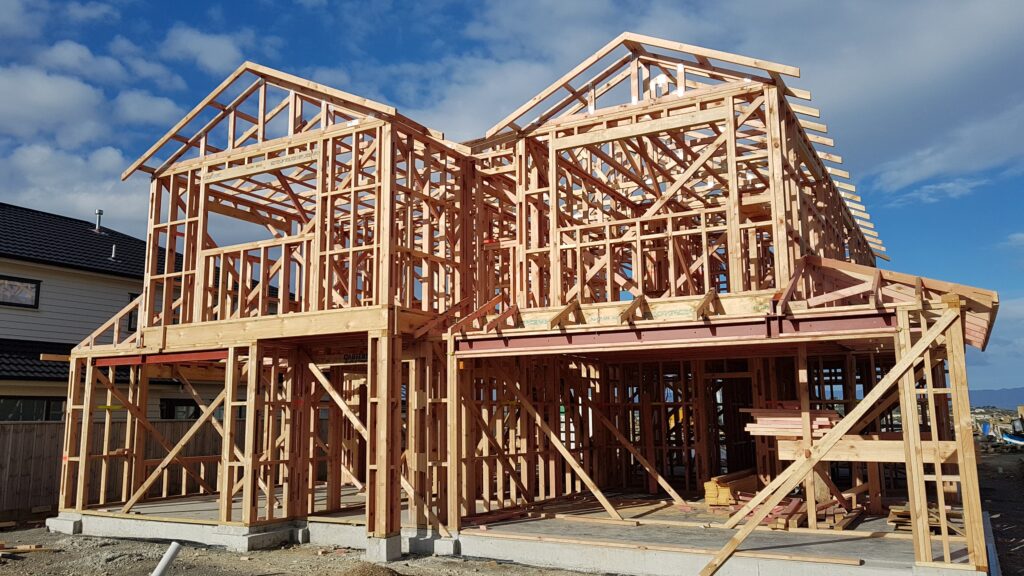

Budowa domu szkieletowego krok po kroku: ile trwa każdy etap?

Budowa domu szkieletowego krok po kroku to dziesięć etapów: projekt i formalności, wytyczenie budynku, fundament, szkielet ścian i stropów, dach, stan surowy zamknięty, instalacje, izolacja, wykończenie i zawiadomienie o zakończeniu budowy. Od fundamentu do odbioru wykonawcy planują zwykle od trzech do sześciu miesięcy, a konstrukcja z gotowych ścian staje na płycie w kilka dni. Najwięcej czasu zabiera to, czego z ulicy nie widać: projekt i urząd, kolejka do produkcji ścian oraz wykończenie wnętrz.

Czasy etapów pochodzą z harmonogramów siedmiu firm budujących domy szkieletowe, opublikowanych od czerwca 2023 do maja 2026 r. i zebranych 29 września 2026 r. Terminy urzędowe podajemy według Prawa budowlanego (tekst jednolity Dz.U. z 2026 r. poz. 524, z późniejszymi zmianami).

Jaka jest kolejność prac przy budowie domu szkieletowego?

Najpierw projekt i formalności, potem fundament, szkielet, dach i okna, a dopiero pod dachem instalacje, izolacja i płyty. Kolejności nie da się przestawić, bo każdy etap zakrywa poprzedni: wełna zasłania przewody w ścianie, a płyta gipsowo-kartonowa zasłania folię.

  1. Projekt, badanie gruntu, zgłoszenie lub pozwolenie: od kilku tygodni do kilku miesięcy, wykonawcy rezerwują na to nawet 36 tygodni.
  2. Wytyczenie budynku przez geodetę: formalny początek budowy.
  3. Fundament, najczęściej płyta: 1–2 tygodnie, z robotami ziemnymi i pielęgnacją betonu do 4 tygodni.
  4. Szkielet ścian i stropów: kilka dni z gotowych ścian, 2–4 tygodnie przy składaniu na placu.
  5. Więźba i pokrycie dachu: 1–2 tygodnie.
  6. Okna i drzwi zewnętrzne, czyli stan surowy zamknięty: przy budowie na placu 4–6 tygodni od fundamentu.
  7. Instalacje w ścianach i stropach: 2–6 tygodni.
  8. Izolacja i paroizolacja: zwykle równolegle z instalacjami.
  9. Płyty wewnętrzne, elewacja i wykończenie: 4–8 tygodni.
  10. Zawiadomienie o zakończeniu budowy: nadzór ma 14 dni na ewentualny sprzeciw.

Część etapów zachodzi na siebie. Przy prefabrykacji ściany mogą powstawać w hali w tym samym czasie, w którym na działce wylewa się płytę, a instalatorzy i ekipa od izolacji często pracują w domu równocześnie.

Przed budową: projekt, zgłoszenie czy pozwolenie?

Dom szkieletowy przechodzi tę samą procedurę co murowany: najpierw projekt, potem zgłoszenie albo pozwolenie na budowę. Tryb decyduje o tym, kiedy możesz zacząć i czy musisz mieć kierownika budowy.

Dom do 70 m² zabudowy (art. 29 ust. 1 pkt 1a) Zgłoszenie z projektem (art. 29 ust. 1 pkt 1) Pozwolenie na budowę
Kiedy wolno stojący, najwyżej 2 kondygnacje, na własne potrzeby mieszkaniowe, obszar oddziaływania na działce wolno stojący, obszar oddziaływania na działce, bez limitu metrażu dom niewolnostojący (np. bliźniak), obszar oddziaływania poza działką albo projekt wymaga odstępstwa
Start budowy po doręczeniu zgłoszenia do urzędu po 21 dniach bez sprzeciwu 14 dni po doręczeniu decyzji, jeśli nikt się nie odwoła; wcześniej, gdy wszystkie strony zrzekną się odwołania
Czas urzędu urząd nie wnosi sprzeciwu 21 dni na sprzeciw 65 dni na decyzję, potem kara dla urzędu za każdy dzień zwłoki
Kierownik i dziennik budowy nieobowiązkowe obowiązkowe obowiązkowe

Przy pozwoleniu dolicz więc zwykle dwa tygodnie po decyzji: przed upływem terminu na odwołanie decyzja nie podlega wykonaniu, a odwołanie wniesione w terminie wstrzymuje jej wykonanie (art. 129 § 2 i art. 130 Kodeksu postępowania administracyjnego).

Do zgłoszenia i do wniosku dołączasz projekt zagospodarowania działki i projekt architektoniczno-budowlany. Projekt techniczny musi być gotowy przed rozpoczęciem robót, a nadzór budowlany trzeba zawiadomić o terminie ich rozpoczęcia, dołączając oświadczenie projektanta o sporządzeniu tego projektu (art. 41 ust. 4 i 4a).

Rozporządzenie o warunkach technicznych z 2002 roku obowiązywało do 19 września 2026 roku, a nowych warunków nie wydano przed tą datą, więc przez 18 miesięcy od 20 września 2026 roku (do marca 2028 roku) projekt można sporządzić według dotychczasowych przepisów, jeśli inwestor złoży oświadczenie o ich stosowaniu (art. 102a Prawa budowlanego). Oświadczenie składasz razem ze zgłoszeniem albo wnioskiem o pozwolenie.

Jak krok po kroku wykonać fundament pod dom szkieletowy?

Pod dom szkieletowy najczęściej wylewa się ocieploną płytę fundamentową. Kolejność jest stała: wytyczenie budynku, zdjęcie humusu, rury pod płytą, zagęszczona podsypka, izolacja z XPS, zbrojenie, beton i jego pielęgnacja, a w betonie kotwy pod pierwszą belkę ścian.

Zanim cokolwiek zamówisz, konstruktor potrzebuje opinii geotechnicznej: od gruntu zależy, czy płyta w ogóle ma sens, czy lepsze będą ławy. Wytyczenie geodezyjne jest już w rozumieniu ustawy rozpoczęciem budowy (art. 41), więc geodeta wchodzi na działkę dopiero wtedy, gdy możesz legalnie budować.

Sama płyta to do 5 dni pracy ekipy. Harmonogramy wykonawców rezerwują na fundament 1–2 tygodnie, ale z robotami ziemnymi i pielęgnacją betonu bywa to 2–4 tygodnie. W chłodne dni beton trzeba utrzymywać wilgotny nawet dwa tygodnie. Ławy fundamentowe zajmują według jednego z producentów kilkakrotnie więcej czasu niż płyta.

Rury kanalizacji i przepusty na wodę i prąd układa się w podsypce, zanim powstanie płyta, bo później nie da się ich przesunąć. Zanim przyjedzie ekipa od szkieletu, zmierz płaskość płyty. Podwalina leży bezpośrednio na betonie, więc każda nierówność przechodzi na ściany i okna. Jeden z wykonawców płyt gwarantuje płaskość ±5 mm na 3 m i podobną tolerancję warto wpisać do swojej umowy.

Szkielet ścian i stropu: prefabrykacja czy budowa na placu?

Z gotowych ścian prefabrykowanych dom staje na płycie w kilka dni, a przy składaniu ramy na placu budowy same ściany i stropy zajmują 2–4 tygodnie. Oszczędność na działce ma jednak swoją cenę w kalendarzu: prefabrykaty trzeba najpierw wyprodukować.

Harmonogramy producentów podają na produkcję od około 3 tygodni do 3–6 miesięcy, w zależności od firmy, wielkości domu i stopnia skomplikowania projektu. Według jednego z nich od wykonania płyty do rozpoczęcia montażu mija zwykle 4–8 tygodni. Sam montaż, razem z konstrukcją dachu, trwa według tego producenta zwykle najwyżej 3 dni:

  • dźwig ustawia ściany parteru na podwalinie przykręconej do kotew,
  • na ścianach kładzie się strop, który staje się platformą dla piętra,
  • na koniec montuje się wiązary albo elementy dachu.

Szkielet składany na placu daje z kolei swobodę poprawek w trakcie. Ekipa tnie na miejscu słupki z drewna klasy C24, stawia je najczęściej co 62,5 cm i usztywnia ramę płytami poszycia, zwykle OSB/3 grubości 12–15 mm, montowanymi z kilkumilimetrowym odstępem. Wykonawcy pracujący tą metodą planują po nich 1–2 tygodnie na więźbę z pokryciem.

W obu wariantach pierwsza belka ściany, czyli podwalina, musi leżeć na przekładce przeciwwilgociowej, a nie na gołym betonie.

Kiedy dom szkieletowy jest w stanie surowym zamkniętym?

Stan surowy zamknięty to moment, w którym dom ma pokryty dach oraz wstawione okna i drzwi zewnętrzne. Przy budowie na placu wykonawcy osiągają go po 4–6 tygodniach od fundamentu. Przy prefabrykatach samo pokrycie dachu to około tygodnia po montażu.

Od tej chwili deszcz nie pada już na konstrukcję. Do tego dnia rama i płyty poszycia mogą moknąć, więc im krócej trwa przerwa między montażem a pokryciem dachu, tym lepiej. Jeden z producentów radzi zaplanować w harmonogramie co najmniej 2–4 tygodnie rezerwy na pogodę, opóźnione dostawy i niedostępnych fachowców, a zimą szczególnie na śnieg i mróz.

Elewacja nie musi powstać od razu, ale odsłonięta membrana wiatroizolacyjna znosi promieniowanie UV zwykle od kilku tygodni do kilku miesięcy, zależnie od produktu. Po pół roku czekania na elewację może być już zniszczona.

Instalacje i izolacja: co musi się stać przed zamknięciem ścian?

Pod dachem, a przed płytami wewnętrznymi, prace idą w tej kolejności: przewody i rury w szkielecie, wełna między słupkami, paroizolacja z klejonymi zakładami, na końcu warstwa instalacyjna i płyty. Harmonogramy przewidują na to od 2 do 6 tygodni, a instalacje i izolację często prowadzi się równolegle.

Harmonogram jednego z producentów domów prefabrykowanych wygląda tak: tydzień na elektrykę i rekuperację, tydzień na instalację wodną, kanalizację i ogrzewanie, tydzień na płyty gipsowo-kartonowe. Przy szkielecie budowanym na placu wykonawcy liczą same instalacje na 4–6 tygodni.

Łatwo o błąd na styku instalacji z folią. Każda rura i każdy kabel, który przechodzi przez paroizolację, to otwór do uszczelnienia taśmą albo mankietem. Dlatego w dobrze zaprojektowanej ścianie od środka jest kilkucentymetrowa warstwa instalacyjna na łatach: gniazdka i przewody siedzą w niej, a folia zostaje nietknięta.

Przed zamknięciem ścian płytami zrób dwie kontrole:

  1. Pomiar wilgotności drewna. Konstrukcja może zostać zamknięta, gdy drewno ma nie więcej niż 19% wilgotności. Wystarczy wilgotnościomierz przyłożony do kilku słupków.
  2. Próbę szczelności. Test ciśnieniowy wykonany, gdy folia jest jeszcze odsłonięta, pokazuje nieszczelności, które da się wtedy po prostu okleić. Po zamknięciu ścian poprawka wymaga już rozbierania płyt.

Wykończenie wnętrz i elewacji: ile to trwa?

Wykończenie bywa najdłuższym etapem prac na działce: wykonawcy planują na nie 4–8 tygodni, a razem z instalacjami 8–12 tygodni. Tynki nie muszą tu schnąć, więc tempo zależy głównie od ludzi i dostaw. Wyjątkiem jest wylewka cementowa na parterze, jeśli projekt ją przewiduje: schnie jak w domu murowanym.

Wewnątrz ściany zamykają płyty gipsowo-kartonowe albo gipsowo-włóknowe, po których idą szpachlowanie, malowanie, podłogi, drzwi i biały montaż. Na zewnątrz elewacja z desek albo płyt powstaje na łatach, które tworzą szczelinę wentylacyjną 2–3 cm między membraną a okładziną.

Na tym etapie harmonogramy przeciągają się najłatwiej. Jeden z producentów podaje dwie typowe przyczyny: brak wolnych fachowców i dostawców, którzy nie dotrzymują terminów. Jeśli zależy ci na dacie przeprowadzki, zamawiaj płytki, podłogi i drzwi, gdy dom jest jeszcze w stanie surowym.

Odbiór i zamieszkanie: co mówi Prawo budowlane?

Dom jednorodzinny zasiedlasz po zawiadomieniu nadzoru budowlanego o zakończeniu budowy, jeśli w ciągu 14 dni od jego doręczenia nadzór nie wniesie sprzeciwu (art. 54). Nadzór może też przed upływem tego terminu wydać zaświadczenie o braku podstaw do sprzeciwu i wtedy wprowadzasz się od razu.

Do zawiadomienia dołączasz m.in.:

  • projekt techniczny, z uwzględnieniem zmian wprowadzonych w trakcie budowy,
  • dokumentację geodezyjną z inwentaryzacji powykonawczej,
  • oświadczenie kierownika budowy o zgodności domu z projektem i przepisami; przy domu do 70 m² bez kierownika składasz własne oświadczenia o tej zgodności i o pomiarze powierzchni użytkowej,
  • protokół badania szczelności instalacji gazowej, jeśli dom ma gaz,
  • świadectwo charakterystyki energetycznej, poza ścieżką dla domu do 70 m².

Chcesz zamieszkać, zanim skończysz wszystkie roboty, na przykład elewację? Wtedy zawiadomienie nie wystarczy: potrzebna jest decyzja o pozwoleniu na użytkowanie (art. 55 ust. 1 pkt 3). Może ona objąć część domu, jeśli ta część może samodzielnie funkcjonować zgodnie z przeznaczeniem.

Ile trwa budowa domu szkieletowego: harmonogram w liczbach

Od fundamentu do odbioru budowa domu szkieletowego trwa zwykle 3–6 miesięcy. Cały proces, z przygotowaniem i produkcją ścian, przy dużych i złożonych projektach zajmuje 7–9 miesięcy. Do tego trzeba doliczyć czas przed wejściem na działkę: projekt i urząd.

Etap Ściany prefabrykowane Szkielet składany na placu
Projekt i formalności od kilku tygodni do 36 tygodni od kilku tygodni do 36 tygodni
Produkcja ścian w hali od ok. 3 tygodni do 6 miesięcy, często równolegle z fundamentem nie dotyczy
Fundament, płyta 1–2 tygodnie 1–2 tygodnie
Oczekiwanie na dostawę ścian 0–8 tygodni po płycie; zero, gdy ściany powstają równolegle z płytą nie dotyczy
Montaż szkieletu ścian i stropów kilka dni, najdłużej 3 tygodnie 2–4 tygodnie
Więźba, pokrycie dachu, okna: stan surowy zamknięty 1–4 tygodnie po montażu, u części firm razem z instalacjami 1–2 tygodnie, razem 4–6 tygodni od fundamentu
Instalacje i izolacja ok. 2 tygodnie, jeśli nie weszły w poprzedni etap 4–6 tygodni
Wykończenie wnętrz 4–8 tygodni 4–6 tygodni
Odbiór ok. tygodnia kontroli i do 14 dni na sprzeciw nadzoru tak samo
Razem od fundamentu od ok. 9–12 tygodni do ok. 7 miesięcy 4–6 miesięcy dla domu ok. 150 m², w dobrych warunkach 3

Źródło: harmonogramy siedmiu firm budujących domy szkieletowe, publikowane od czerwca 2023 do maja 2026 r., zebrane 29 września 2026 r.; terminy urzędowe z Prawa budowlanego.

Policzyliśmy dwa skrajne scenariusze dla domu z prefabrykatów. Z najkrótszych czasów w tabeli wychodzi ok. 9–12 tygodni od płyty do odbioru, czyli 2–3 miesiące, ale tylko wtedy, gdy ściany czekają gotowe w hali. Z najdłuższych, razem z 8 tygodniami oczekiwania na dostawę ścian, wychodzi ok. 28–30 tygodni, czyli 6,5–7 miesięcy, zależnie od tego, kiedy idą instalacje.

Stąd biorą się sprzeczne obietnice: jedni piszą o 2–3 miesiącach, inni o pół roku. Krótszy termin dotyczy zwykle samej budowy na działce albo stanu deweloperskiego, dłuższy obejmuje produkcję ścian, dom pod klucz albo większy metraż. Zanim porównasz dwie oferty, zapytaj, od którego dnia wykonawca liczy termin i do jakiego stanu.

Błędy, które wydłużają budowę domu szkieletowego

Te błędy przesuwają harmonogram o tygodnie, a niektóre kosztują też trwałość domu.

  • Zmiany w projekcie po starcie produkcji. Projekt zamyka się, zanim hala zacznie ciąć drewno, bo później istotnych zmian nie da się już wprowadzić. Przesunięte okno to inna ściana.
  • Harmonogram bez rezerwy. Śnieg, mróz albo spóźniona dostawa okien przesuwają wszystkie kolejne ekipy.
  • Zamykanie mokrego drewna, żeby nadrobić czas. Drewno zamknięte pod folią z wilgotnością powyżej 19% schnie już w ścianie, kosztem wełny i płyt. Kilka dni suszenia to mniejsza strata niż rozbieranie ściany.
  • Nieodebrana płyta. Nierówności wychodzą przy montażu, gdy dźwig i ekipa już stoją na działce.
  • Fundament wylewany w chłodzie. Beton trzeba wtedy dłużej pielęgnować, dlatego firmy budujące domy szkieletowe zalecają wylewać fundamenty wiosną, latem albo wczesną jesienią.

FAQ

Ile trwa budowa domu szkieletowego?

Od fundamentu do odbioru zwykle 3–6 miesięcy. Cały proces, z przygotowaniem i produkcją ścian, przy dużych i złożonych projektach zajmuje 7–9 miesięcy. Sam montaż ścian prefabrykowanych trwa kilka dni, a przy szkielecie składanym na placu stan surowy zamknięty przychodzi po 4–6 tygodniach od fundamentu. Najdłużej trwają formalności, produkcja ścian i wykończenie wnętrz.

Czy dom szkieletowy można budować zimą?

Tak. Montaż szkieletu, instalacje i większość wykończenia to prace suche, więc da się je prowadzić także zimą. Wyjątkiem jest wylewka na parterze, jeśli projekt ją przewiduje. Fundament lepiej wylać wcześniej, bo w chłodzie beton trzeba pielęgnować nawet dwa tygodnie. Drewno zamyka się w ścianie dopiero wtedy, gdy ma nie więcej niż 19% wilgotności.

Czy dom szkieletowy wymaga kierownika budowy?

Tak jak każdy dom: przy zwykłym zgłoszeniu i przy pozwoleniu na budowę kierownik i dziennik budowy są obowiązkowe. Wyjątkiem jest dom do 70 m² zabudowy z art. 29 ust. 1 pkt 1a, przy którym możesz przejąć odpowiedzialność za kierowanie budową sam. Geodeta do wytyczenia budynku i inwentaryzacji powykonawczej jest potrzebny zawsze.

Czy można zamieszkać w domu szkieletowym przed zakończeniem wszystkich robót?

Można, jeśli uzyskasz decyzję o pozwoleniu na użytkowanie. Gdy wprowadzasz się przed wykonaniem wszystkich robót budowlanych, na przykład przed elewacją, samo zawiadomienie o zakończeniu budowy nie wystarczy (art. 55 ust. 1 pkt 3). Decyzja może objąć tylko część domu, jeśli ta część może samodzielnie funkcjonować zgodnie z przeznaczeniem.

Zanim podpiszesz harmonogram z wykonawcą

Poproś o harmonogram rozpisany na etapy z tej listy i sprawdź w nim cztery rzeczy: od którego dnia liczony jest termin, do jakiego stanu, czy uwzględnia produkcję ścian i ile przewiduje rezerwy na pogodę. Dopisz do umowy moment pomiaru wilgotności drewna i próby szczelności przed zamknięciem ścian, bo to jedyne chwile, kiedy błędy da się jeszcze tanio poprawić. Jak działa sama technologia, z czego składa się ściana i gdzie leżą jej słabe punkty, opisuje nasz przewodnik po domu szkieletowym.
